管线迁移,为何成了加梯工程“减速带”?

2024-08-08 14:09:55 看看新闻Knews记者 应冠文  吴骥

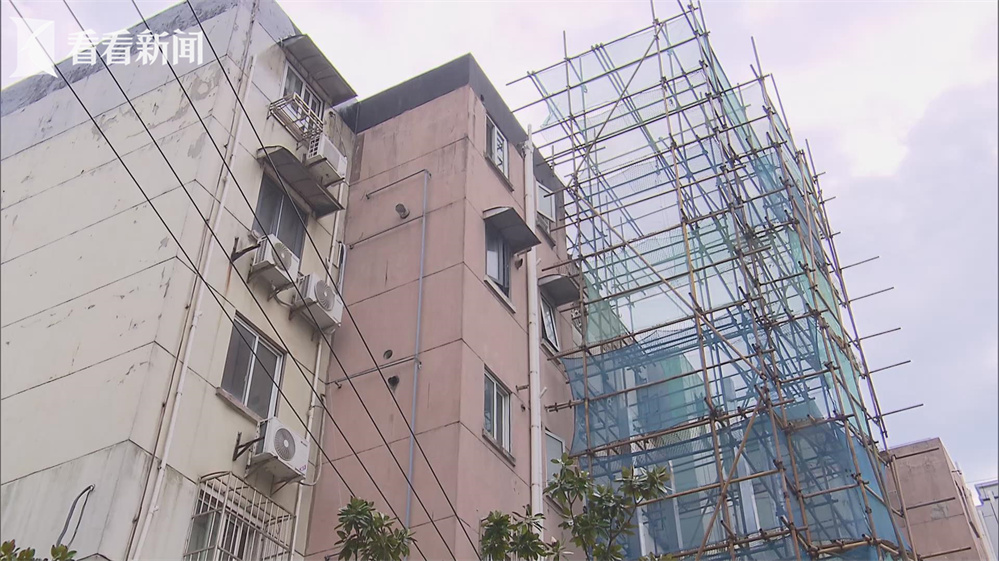

这两年,随着上海既有多层住宅加装电梯工作的提速,不少高楼层居民都享受到了自由上下楼的便捷。不过过程中,我们也接到了不少投诉,有开工了就停工的,也有完工了迟迟不能交付的。上海的老旧小区加梯工作,碰到了哪些瓶颈,有没有办法来推动解决?今天,我们先来关注下,加梯工程中,碰到的管线迁移问题。

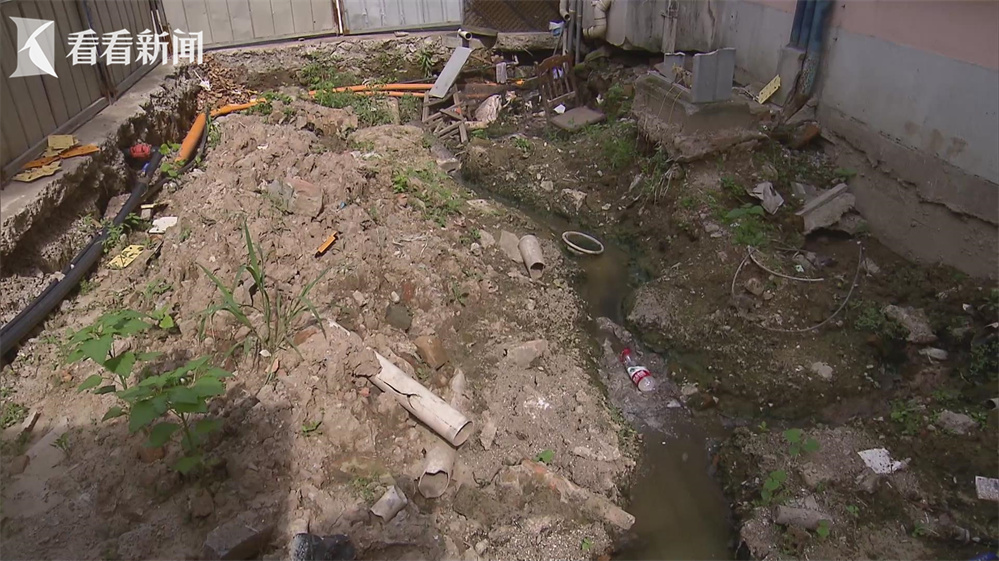

虹古路270弄1号楼的加梯工程,今年四月开始施工,但开挖了基坑后,工程就停了下来。“挖了个坑就再也没有后文了,到现在这个坑里管子都压坏了以后,造成粪水都外溢,居民走出走进都臭气熏天的,蚊子苍蝇都来了。”“弄这样的一个烂摊子,你看看,我是六楼的,脚坏了,走下来,是实在没办法。”

工程卡在了哪呢?加梯公司表示,动工前电力公司来勘查时,表示需要对架空线做迁改,并出了报价,也签署了协议。5月30日,加梯公司支付了12952元的迁改费用,但工程却始终没有动静,再去追问电力公司,又被告知,基坑挖开后,他们发现地下也有线缆需要移动,需要再加钱。“他们说搞错了,因为要挪地下的线,要重新报价,现在要报价11万,已经到现场看过了居然也会搞错,我们去窗口交材料的时候还特地写的入地线。”加梯项目负责人王智勇如是说。

类似情况绝非个例。阳曲路570弄小区的65号楼,在2020年就通过了加梯意愿征询,2021年初居民集齐了款项,然而代建方进场后发现,空中有拦路虎。“动工的时候头一抬看到高压线,就搁置下来了,然后就走程序要移高架线。”

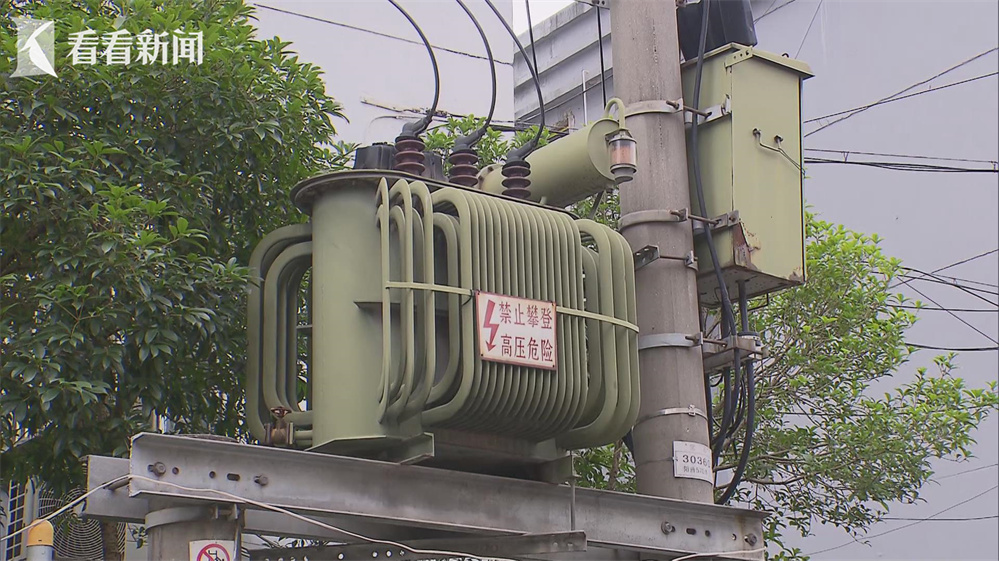

疫情影响再加上方案多次调整,一直到今年三月,工程才终于启动,然而很快又停了下来。居民再去打听,被告知还是卡在了电力迁改,因为要移动高压线、三根电线杆还有变压器,影响较大,费用也要增加。临汾路街道以居民需求为重,5月中旬先行支付了38万多元给电力公司。但直到7月中旬,工程仍然没能动起来。“六月份整整一个月没来弄,你们电力公司不知道人家大伏天要用电吗。”

阳曲路570弄居民区党总支书记严蕾告诉记者:“在今年6月17日供电局也是安排现场施工队来勘探了现场,7月初接到了一个供电局的来电,说这次涉及居民户数比较多,一共涉及到五百多户居民用电的暂停,一开始也说施工周期比较长,不断优化后最终大概需要停五个小时的电。”

而电力公司则强调,他们的工作流程没有问题,是因为牵扯到费用和停电影响,需要做居民工作,才会进程缓慢。国网上海电力公司市北供电公司市场营销部客户专职顾岳峰对此称:“方案的勘察最多也就五个工作日就可以完成,设计出图纸和预算基本上也是五天,具体施工要根据具体现场的情况,在这里不能一概而论,涉及停电或者陪停的用户比较多。”

管线需要迁移,为什么不能在施工前就发现,并明确方案和费用呢?有代建公司介绍,部分小区可能因为年份较远,相关图纸等不完整,确实存在开挖后才发现地下管线与预设有差的情况,这样一来费用和方案都会产生变化。“我们会到具体部门交底,但是交底也要以现场为准,因为可能数据不一致,移一个电线杆或者很大的煤气管费用比我们的工程金额也贵。”某代建公司负责人漆正雄这样说。

而这些管线分属水电煤和各通信运营商,收费标准、申请流程、施工时间各不相同,全靠居民自治力量去沟通协调,难度可想而知。而居民们好不容易走完了加梯流程,签署了协议,要临时再改方案,甚至再加收几万乃至几十万的费用,重新达成一致,也没那么容易。不少遇上这类情况的小区,最后往往还是街镇出面,牵头协调解决,甚至先行垫付资金。对此,有人大代表建议,涉及迁移管线的加梯工程,能否索性由辖区内有经验的机构代为执行,减少过程中的协调、扯皮,同时,由政府部门来做好托底保障,也能提升各家公共事业单位的沟通效率。

市人大代表卫华提出:“对现场的分析,或者到相关部门调取材料的丰富性,他可以预判到要面临多少隐蔽工程,这是一个方面,还要有资质,经验丰富的加梯第三方,流程也好、窗口也好、跑业务也好,才会非常的顺畅。”

7月26日,在记者的介入下,阳曲路570弄加梯工程涉及的管线移位终于动了起来,短短两个小时,电力公司就完成了施工。
